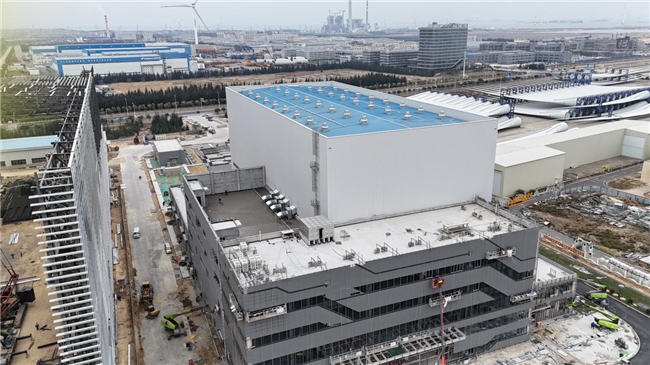

12月26日,国家级海上风电研究与试验检测基地项目传动链试验平台正式投运。作为国内同规格首台套先进设备,传动链试验平台厂房各项技术指标均创世界第一,设备可真实、可控、全面地构造海上现场试验条件,实现对风-浪-流力学激励和交/直流并网条件的模拟。公司从“多维度协同、多机制联动、多策略创新”发力,全面履行代建职责,取得项目建管新成效。

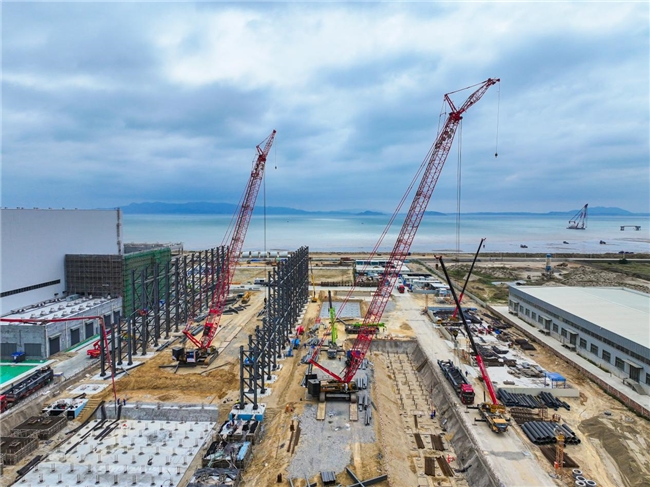

自2024年2月土建开工以来,该工程达成“40天取得施工许可证、45天完成805根大管径管桩基础、53天实现传动链试验厂房结构封顶、较原计划提前17天完成传动链试验厂房土建交安”等多项成就。
作为国内首个国家级海上风电研究与试验检测基地,传动链试验厂房是该工程的核心部分,其面临施工设计设备受力特性复杂、施工技术与管理要求高等困难。
多维度强化进度管控。传动链试验厂房是施工设计面临专业跨度大、设备受力特性复杂及该领域各关键参数空白等困难。“为保证设计可行、及时到位,我们深研分析设备运行的力学特性和结构要求,梳理传动链试验台的复合受力工况,在传统13个力学工况验算基础上增加4个不同维度力学分析,并用多个数值分析软件验证结构安全性”该工程项目副经理李讯介绍道。
多机制巩固安全管理。该工程所在福清地区常年风速为5级以上大风天气,全年8级以上风速长达60天。面临常年大风、多雨等不利条件,公司提前筹划方案,编制、论证审核车间钢构二次深化设计、材料生产加工、安装施工方案,提前启用试验车间桁车,顺利解决大跨度超高重型钢结构厂房施工难点。
多策略创新质量管控。公司聚焦传动链试验台单体混凝土总量大、钢筋用量密、成品构件及配件多、埋件精度控制要求远超结构施工规范等要求,提前筹备施工方案编制,综合应用“冰水搅拌、缓凝减水、循环降温、外覆保温、温升监控”等措施,以28小时连续浇捣高效高质完成5600立方米大型混凝土筏板基础浇筑。面临常年大风、多雨等不利条件,福建建设咨询公司采用多种机制巩固安全管理。通过提前筹划方案,编制、论证审核车间钢构二次深化设计、材料生产加工、安装施工方案,提前启用试验车间桁车,顺利解决大跨度超高重型钢结构厂房施工难点。
接下来,福建建设咨询公司将以高标准高质量的建管要求,稳扎稳打,为我国壮大海上风电产业、加速落实碳达峰与碳中和目标提供强力支撑。(文/余悦)
